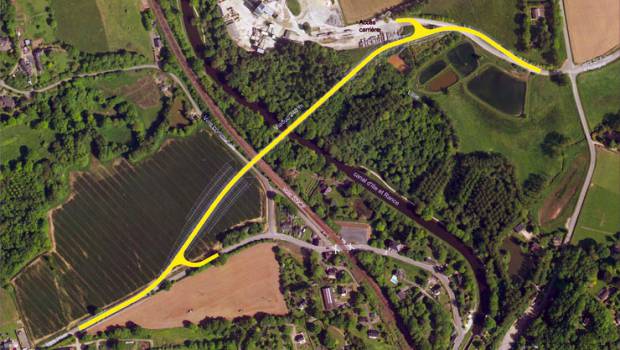

Le mode de construction retenu pour la construction de cet ouvrage d’art mixte, composé à la fois d’acier et de béton, est le lançage. Il consiste à tracter progressivement, au moyen de puissants treuils, la charpente du tablier sur les piles de l’ouvrage. Un choix technique qui rend le chantier d’autant plus complexe.
PUBLICITÉ
Le positionnement de la charpente du viaduc prendra fin d’ici la fin de l’année. Pour les semaines à venir, les équipes vont s’atteler à la pose des 96 dalles de béton du tablier qui ont été réalisées sur place.
Fiche de chantier :
Début des travaux : janvier 2018
Mise en service : avril 2020
Durée des travaux : 20 mois
Coût total du projet : 12 millions d’euros HT
Coût de la déviation : 8 millions d’euros HT
Le viaduc en chiffres :
240 m de long
672 t d’acier pour la charpente
4 163 m3 de béton
8 400 goujons de connexion acier béton
3 piles et 2 culées (appuis d’extrémité)
>> A lire également: Viaduc de Marly-le-Roi : le tablier est mort, vive le tablier !
